红网时刻新闻8月15日讯(通讯员 叶林东)双牌天子山抽水蓄能电站项目是国家《抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点实施项目。连日来,面对高温晴热天气,天子山抽水蓄能项目方积极采取多种防暑降温举措,在保障工人安全与健康的同时,全力推进工程建设进度。
天子山抽水蓄能电站位于双牌县麻江镇境内,总投资89.74亿元,属于一等大(1)型工程,枢纽布置包括上水库区、输水系统、厂房系统、下水库区。电站总装机容量140万千瓦,安装4台35万千瓦可逆式水轮发电机组,额定水头670米,可连续满发6小时。电站建成后将主要承担湖南电网的调峰、填谷、储能、调频、调相、紧急事故备用和黑启动等功能,是保障电力系统安全运行的稳定器,是实现能源清洁低碳转型的具体实施,将有力推动全市新能源产业延链强链,助力打造全省新能源高地。

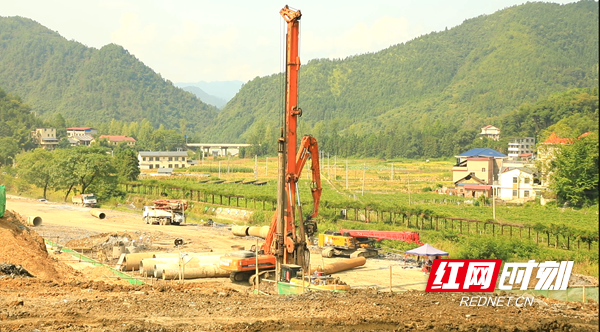

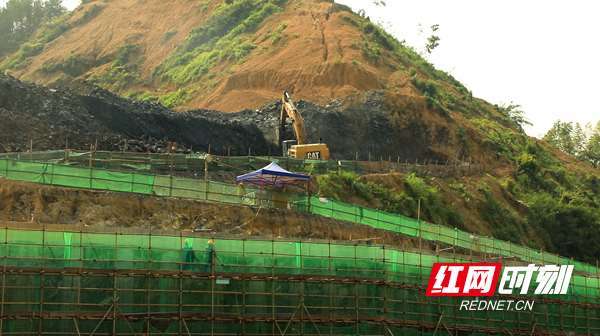

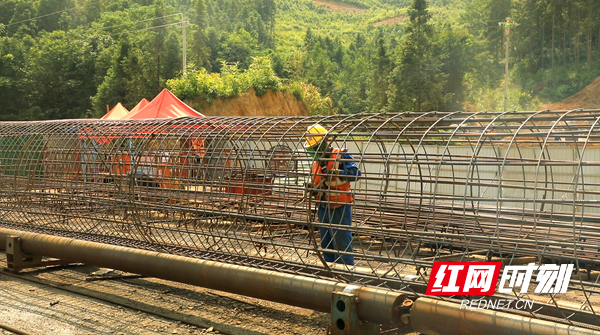

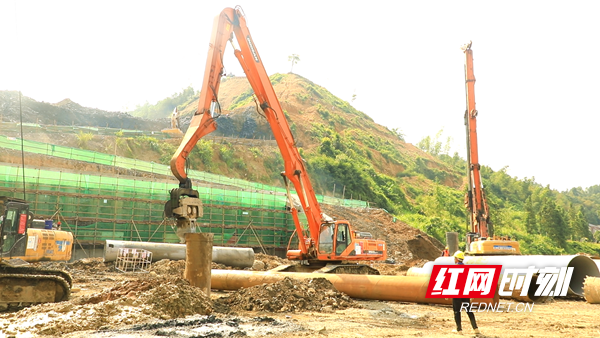

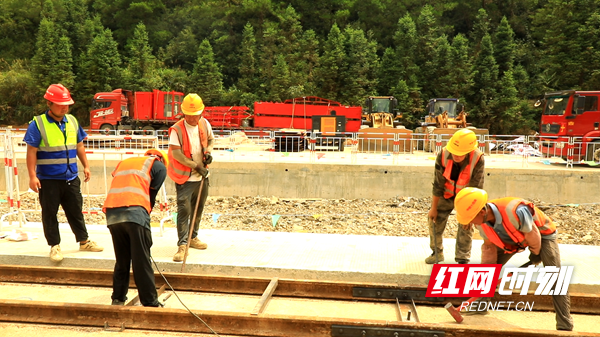

自2024年9月29日开工以来,施工方将该项目划分为政府共建路标段、业主营地建设标段以及筹建期洞室及道路标段三个标段,同步推进施工。在业主营地建设标段施工现场,工人们正在热火朝天地进行土石方开挖、钢筋笼制作、盾构机轨道制作等工序。“经过三个月的紧锣密鼓准备与筹建,场平与装机已完成。预计业主营地标主体工程在农历年前实现四栋房屋全部封顶,2026年农历年前完成整体搬迁。”湖南双牌抽水蓄能有限公司工程管理部负责人张志权介绍道。
目前,共建路标段的上水库进场道路路面已经全面贯通,路面建设完成80%,即将进行下水库进场道路施工;筹建期洞室及道路标段的34项分布工程,当前已经全面开工19项。
为应对高温天气,项目方在施工现场搭建配有休息乘凉设施的安全驿站,配备防暑物资,供工人们随到随取;同时调整作业时间,采取“抓两头、歇中间”的错峰施工方法,避开中午高温时段作业。
张志权表示:“我们会精准预报天气状况,优化作业时间,每天7点左右开工至11点,中午天气太热就安排休息,若温度超过35℃,下午5点后再作业。”
工人王涛说:“项目方为我们提供了藿香正气水、绿豆汤等物资,保障大家健康,降低中暑风险。”
该项目建设总工期为69个月,首台机组发电工期为60个月。当前,各施工工序正有条不紊加速推进。“今年我们的主体建设任务是:交通洞掘进400米,通风及安全洞掘进600米,自流排水洞掘进1200米。所有进度目标按时间节点,实行月计划管控、周布置、日安排,全力推进。在县政府的大力指导和关心下,现场协调与保障工作已全部就绪,各方面保障到位,可全力确保今年的安全生产目标如期实现。”张志权说道。
